遵循此快速教程,您将学习如何在短短几分钟内轻松地将项目任务和活动可视化为数据,并使用AnyChart的Qlik直观直观的AnyGantt扩展程序在智能的交互式甘特图上。
AnyGantt是基于JavaScript的高级解决方案,用于构建复杂且信息丰富的甘特图。它完全跨浏览器和跨平台,可用于ASP.NET、ASP、PHP、JSP、ColdFusion、Ruby on Rails或简单的HTML页面。
AnyGantt正式版
是否正在寻找在Qlik Sense中创建甘特图以进一步简化公司或组织中数据驱动的项目管理的最简单方法我们现在向您展示! 遵循此快速教程,您将学习如何在短短几分钟内轻松地将项目任务和活动可视化为数据,并使用AnyChart的Qlik直观直观的AnyGantt扩展程序在智能的交互式甘特图上。
观看视频教程:

或阅读下面的文字和图片版本。
在Qlik Sense中加载项目数据
在Qlik中,一切都始于数据。

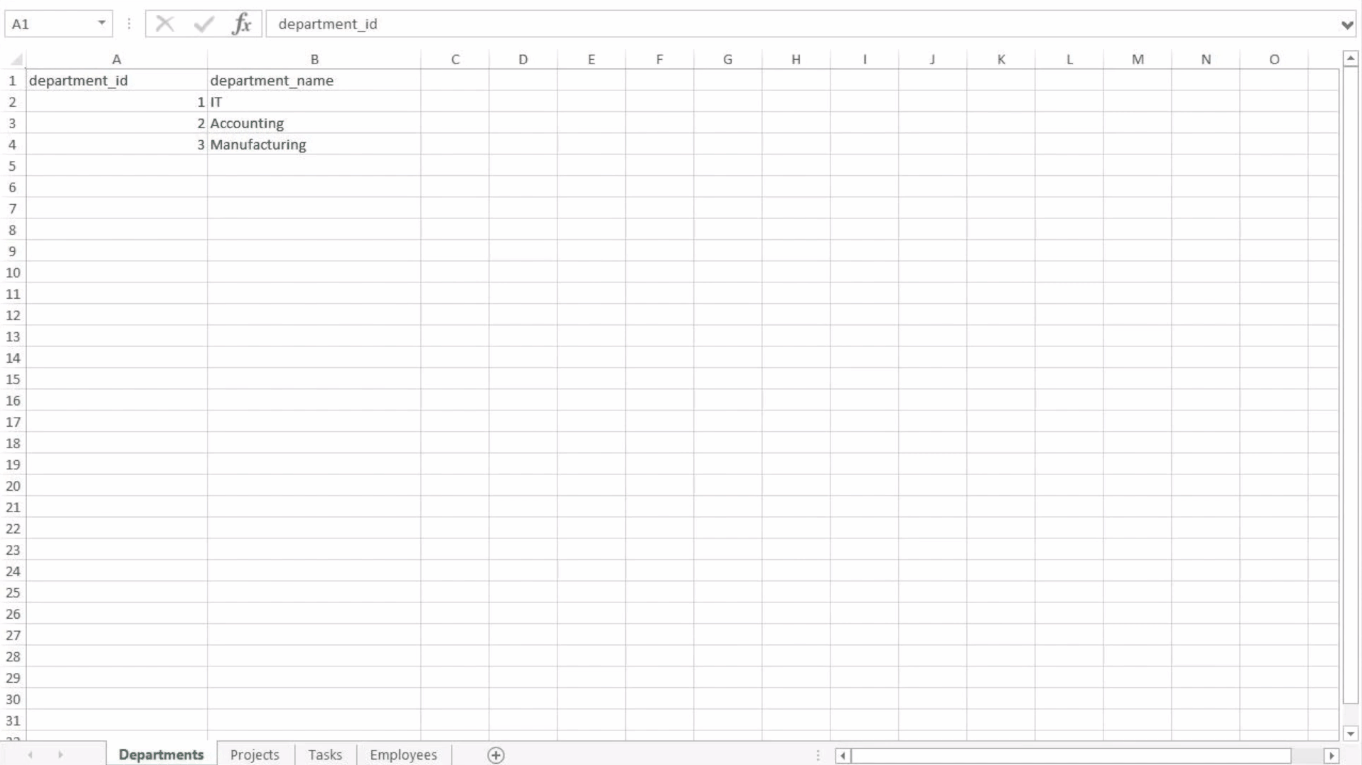

我们将基于XLSX文件中的数据创建一个甘特图,如下所示。

文件中的表代表公司的结构及其项目进度表。有三个部门,每个部门都执行几个项目。项目中的每个任务都分配给某个员工。

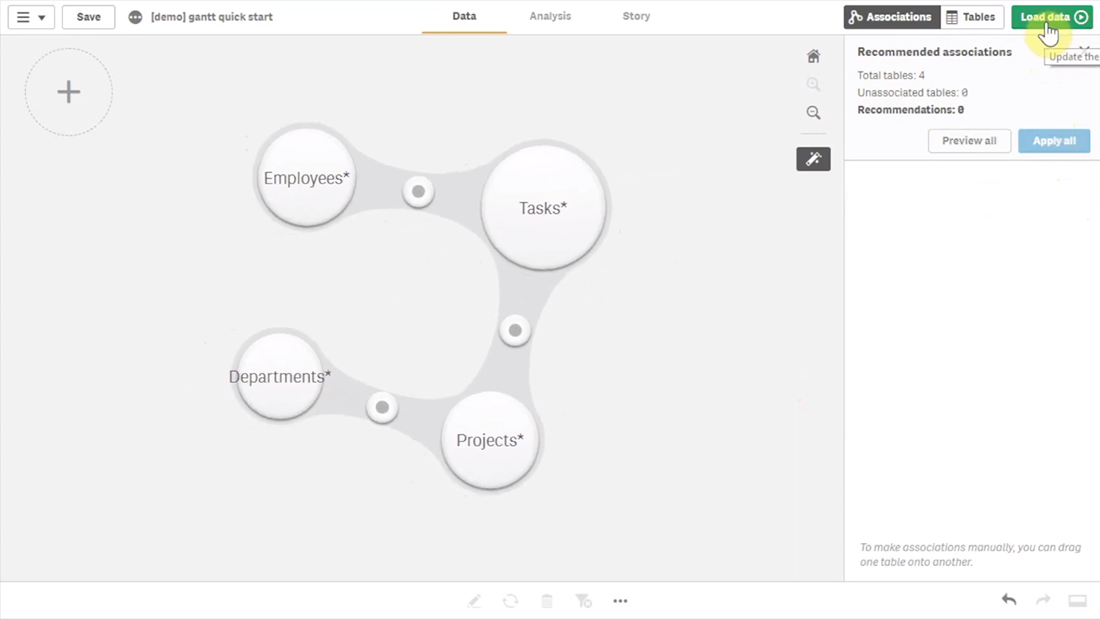

首先,我们将创建一个应用程序,将此数据添加到Qlik,应用建议的关联,然后加载数据。

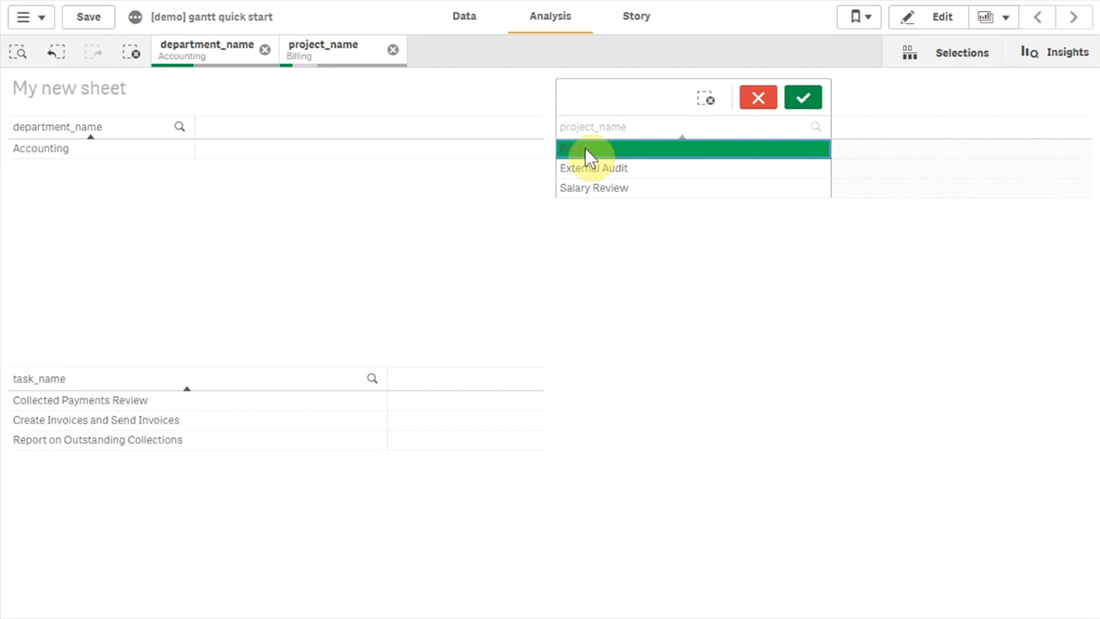

然后,我们需要确保Qlik在表之间建立了正确的关联。
让我们创建一个工作表并通过在工作表上放置三个字段来添加三个过滤器窗格:“部门名称”,“项目名称”和“任务名称”。


在Qlik Sense中添加甘特图
现在已经加载了数据并且以正确的方式设置了表之间的关联,我们可以添加甘特图了。

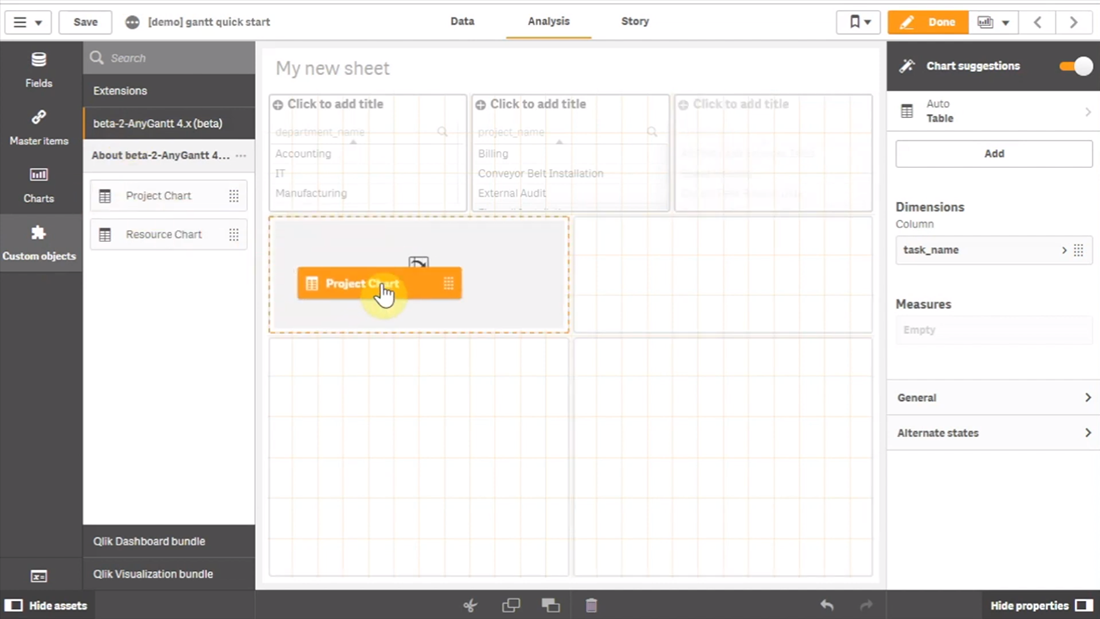

转到“自定义对象”,找到AnyGantt,然后将一个项目图表拖放到工作表上我们之前添加的过滤器窗格下方。

添加尺寸
要配置甘特图,我们需要添加代表数据层次结构的维。
我们将使用以下维度:“部门名称”,“项目名称”和“任务名称”。

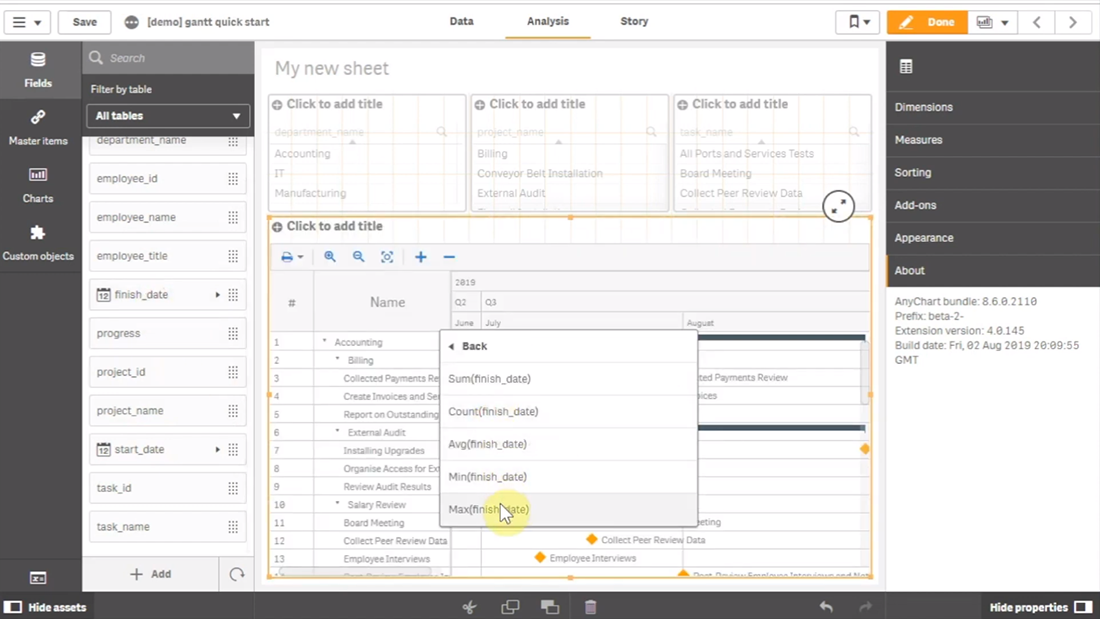

添加度量
下一步是增加措施。
让我们使用“开始日期”和“结束日期”字段。

这些度量不需要聚合,因此我们可以使用’Only()’聚合,也可以仅使用字段名称。
地图数据
然后,我们需要确保AnyGantt正确解释我们的日期。
使用“映射为”下拉菜单将“开始日期”字段映射为“实际开始”,将“完成日期”字段映射为“实际完成”。
如您所见,您还可以将日期映射为“基线开始”,“基线完成”,“实际进度”,“基线进度”或“数据字段”。

初步结果
这些步骤之后,我们已经可以看到甘特图:

左侧的数据 格显示部门,项目和任务的层次结构。
右侧的时间线显示任务的持续时间。
显示实际进度

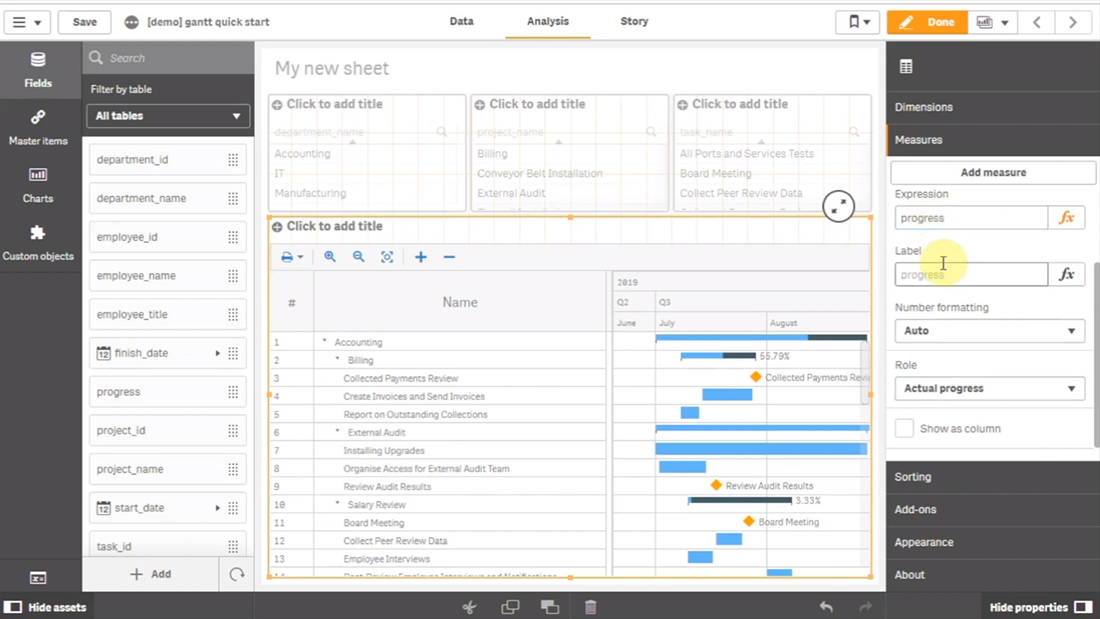

让我们再增加一个度量“进展”,并将其映射为“实际进展”。
请注意,您不需要汇总它。

现在您可以看到进度条。
结果:Qlik Sense中的甘特图,轻松构建
就是这样,甘特图已准备就绪:

在“查看”模式下,在过滤器窗格中选择一个部门或项目,甘特图将显示相关任务。
这很容易!
